Töiden eteneminen

Tällä sivulla kerromme Laakson geotermisen energiakaivon poraus- ja muiden töiden edistymisestä.

Geokaivon porausta on jatkettu Laakson kentällä suojaputkituksen asentamisen jälkeen. Geokaivon poraus saavutti kahden kilometrin syvyyden lokakuun alussa 2026. Seuraavaksi geokaivon porausta jatketaan kohti 3,5 kilometrin tavoitesyvyyttä.

Rakennusvalvonnan kanssa on pidetty toukokuussa välikatselmus.

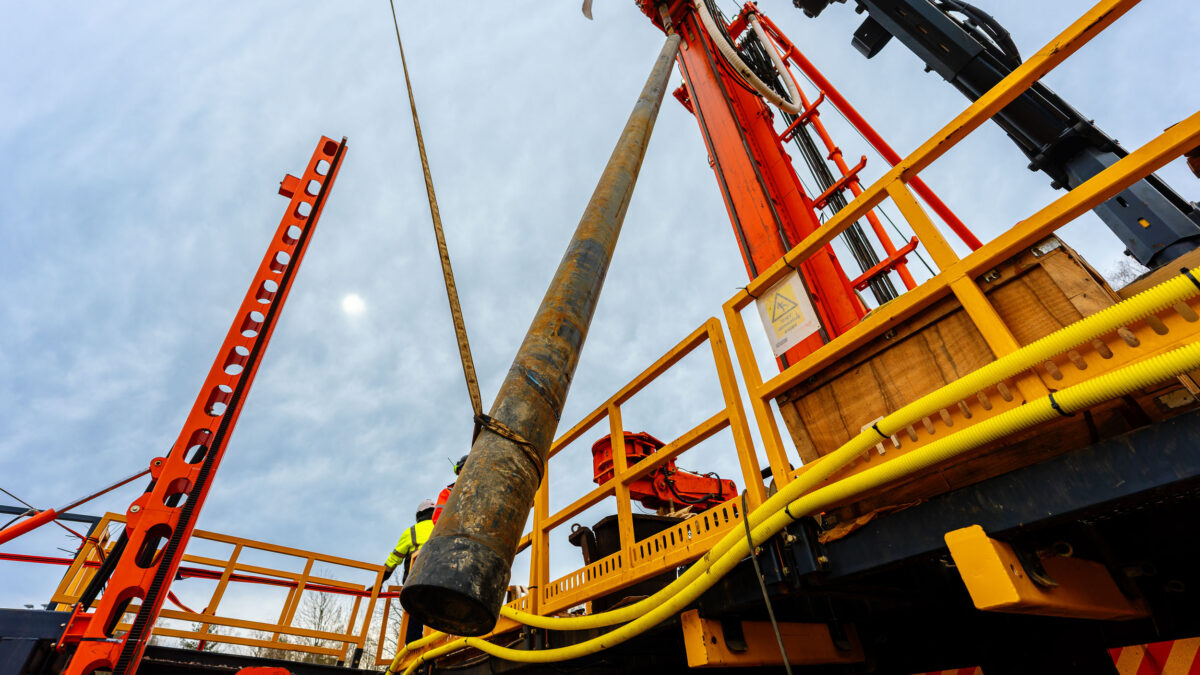

Suojaputkituksen asennus käynnissä Laakson kentällä geotermistä energiakaivoa varten huhtikuussa 2026. Kuva Aki Rask.

Poraustyöt pysäytettiin talvella pakkaskauden ajaksi. Huhtikuussa 2026 energiakaivoon asennettiin API5CT öljy- ja kaasuteollisuuden käyttämän teräsputkistandardin mukainen suojaputkitus kilometrin syvyyteen asti. Suojaputki betonoitiin kiinni kallioon asennuksen jälkeen. Suojaputki estää pohjaveden sekoittumisen kaivossa kiertävään veteen.

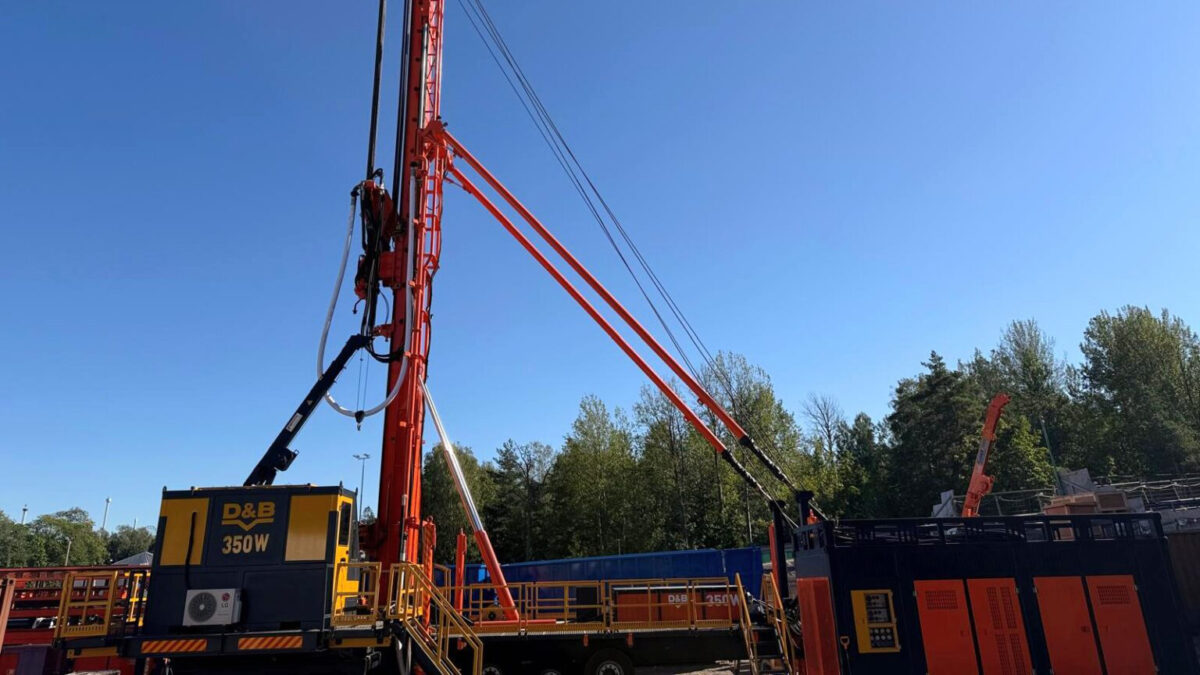

Ensimmäisen syvän geotermisen energiakaivon poraustyöt aloitettiin syyskuussa 2025. Samaan aikaan porauksen kanssa alkoi myös kivi- ja vesinäytteiden säännöllinen tarkkailu porauskaivannosta, sekä seisminen monitorointi. Syksyn aikana porattiin ensimmäiset tuhat metriä.

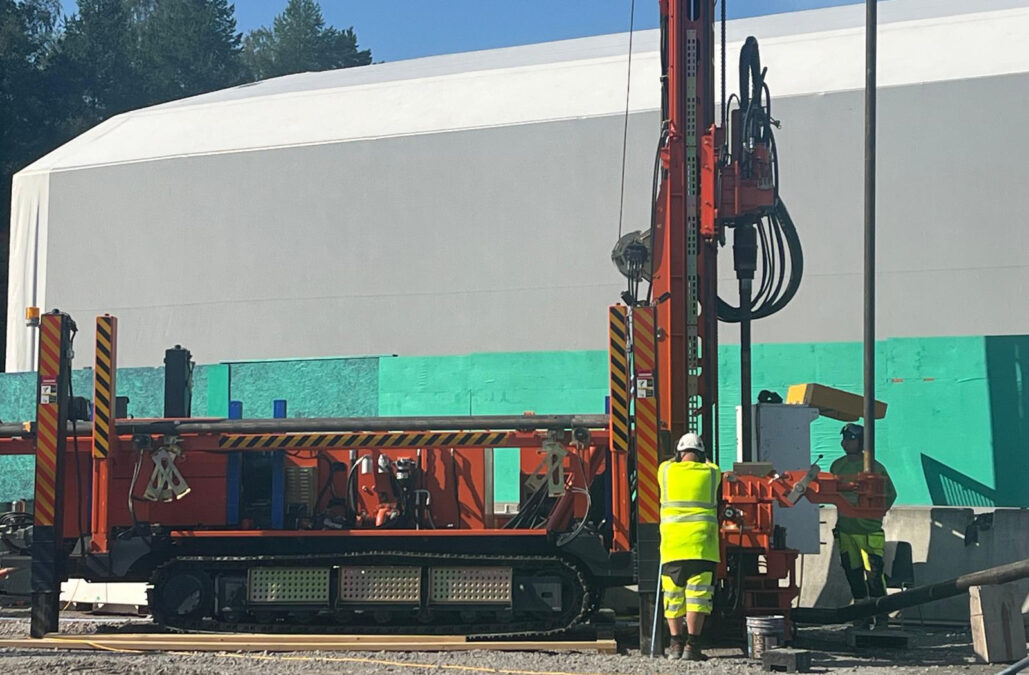

Laakson kentällä on tehty kesän 2025 aikana 600 metriä syvä vesikaivo. Lisäksi Laakson kentälle on valettu porausalusta ja geokaivon venttiilikaivo (huoltokaivo) isoa vesivasaraporaa varten sekä oma laitealusta porauksessa tarvittaville muille laitteistoille.

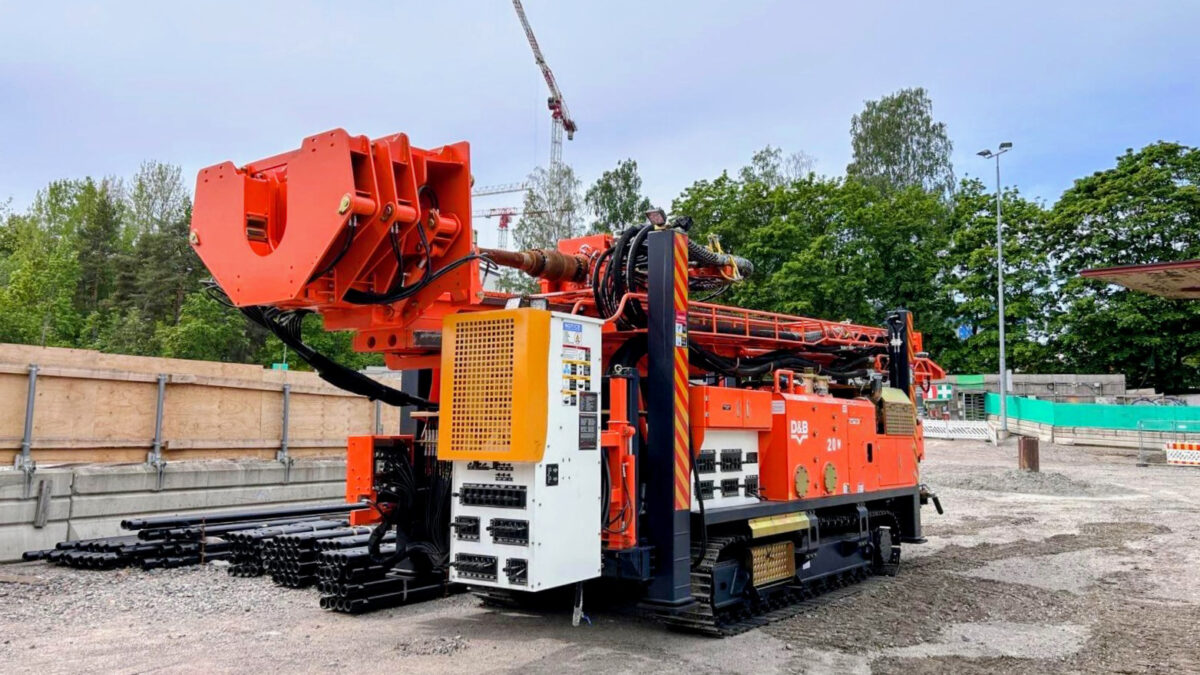

Pienempi pora, jonka nostokyky on 20 tonnia, saapui työmaalle kesäkuussa 2025.
Paalutuskoneet poistuivat Laakson kentältä huhtikuussa.
Valmistelevat työt aloitettiin paalutuksella Laakson kentällä huhtikuussa 2025, minkä jälkeen paalutuskoneet poistuivat Laakson kentältä.
Porausvaunut lähtivät merimatkalle kohti Helsinkiä ja Laakson työmaata alkuvuodesta 2025.
Porausvaunut lähtivät merimatkalle kohti Helsinkiä ja Laakson työmaata alkuvuodesta 2025.
